PMI(Post Merger Integration/経営統合プロセス)の初期100日間は、M&Aの成否を決める最重要工程です。100日プランとは、買収成立直後の100日間で取り組むべき統合タスクを洗い出し、優先順位を付けて実行計画に落とし込んだロードマップのことを指します。
統合タスクは数百項目に及ぶため、「全部同時に着手」は現場を疲弊させ失敗を招きます。実務では重要度・緊急性・実行可能性の3軸で優先順位を付け、クイックヒットと中長期施策に切り分けるのが定石です。本記事では、初めて買収を経験するオーナー経営者向けに、中小PMIガイドライン(中小企業庁、2022年3月公表)に準拠した7ステップの作り方と、契約書合理化やデータ統合でAIを活用する5つの実務パターンを解説します。
目次
100日プランとは何か?PMIにおける位置づけ
100日プランの定義と目的
100日プランとは、M&Aクロージング後の最初の約100日間(おおむね3か月)に取り組む統合タスクを、優先順位付きで具体化した実行計画のことです。目的は3つあります。
- 買収後の混乱を最小化し、従業員・顧客・取引先の不安を抑えること
- 短期間で目に見える成果(クイックヒット)を出し、統合の勢いを生み出すこと
- 中長期のシナジー実現に向けた基盤(推進体制・データ・ガバナンス)を整えること
中小企業庁の中小PMIガイドラインでは、PMI推進体制の確立・関係者との信頼関係構築・現状把握の3領域を「成立後概ね100日まで」に取り組む基本項目として明示しています。
なぜ「100日」なのか
100日という区切りは、米国大統領の就任後100日評価に由来する経営慣習であり、欧米のM&Aアドバイザリーが経験則として定着させた目安です。最初の四半期で結果を出さなければ、従業員の不安と離反、取引先の様子見、想定シナジーの遅延が連鎖的に発生します。これが「100日」を区切りとする実務上の理由です。
絶対的な期間ではなく、ディール規模や業種に応じて60日〜180日に調整する例もあります。ただし、「初期に集中して着手しなければ機を逸する」という構造は変わりません。
PMIプロセス全体での位置づけ
PMIは大きく4フェーズに分かれます。100日プランは2〜3フェーズ目に位置します。
| フェーズ | 期間目安 | 主な活動 |
|---|---|---|
| Pre-PMI | DD〜クロージング前 | 統合方針の仮策定、Day 1準備、PMI推進体制の予備設計 |
| Day 1 | クロージング当日 | 従業員・取引先への通知、給与・決裁ルートの継続確認 |
| 100日プラン | Day 1〜100日 | 推進体制確立、現状把握、クイックヒット実行、中長期計画の骨格化 |
| 中長期PMI | 100日以降 | シナジー本格実装、組織再編、システム統合、企業文化の融合 |
100日プランは「Pre-PMIで準備した仮説」を「現場の実態」と突き合わせ、中長期PMIへ接続する橋渡しの役割を担います。

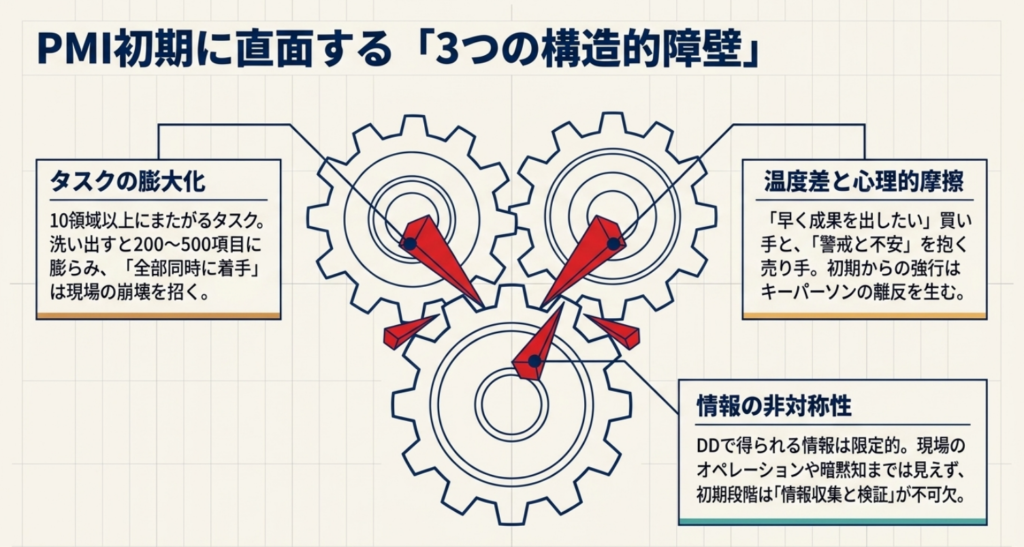

100日プランの優先順位付けが難しい3つの理由

タスクが領域横断で膨大になる
PMIで対応すべき領域は、経営・組織・人事・財務・営業・調達・IT・法務・コンプライアンスなど10領域以上にわたります。各領域でDay 1判断・短期統合・中長期施策が並走するため、洗い出すと200〜500タスクに膨らむことも珍しくありません。
売り手・買い手の温度差
買い手側は「早く成果を出したい」と前のめりになりがちですが、売り手側の従業員は不安と警戒の中にいます。初期から大胆な変更を強行すると、キーパーソンの離反や顧客流出につながるため、優先順位は「関係構築 → 現状把握 → 改善」の順序を踏む必要があります。
情報の非対称性が残っている
DD(デューデリジェンス)で得た情報は限定的で、現場のオペレーション・暗黙知・取引慣行までは可視化されていません。100日プランの初期段階は「情報収集と検証」に大きな比重を割く必要があり、いきなり改革施策を並べても実行不能になります。

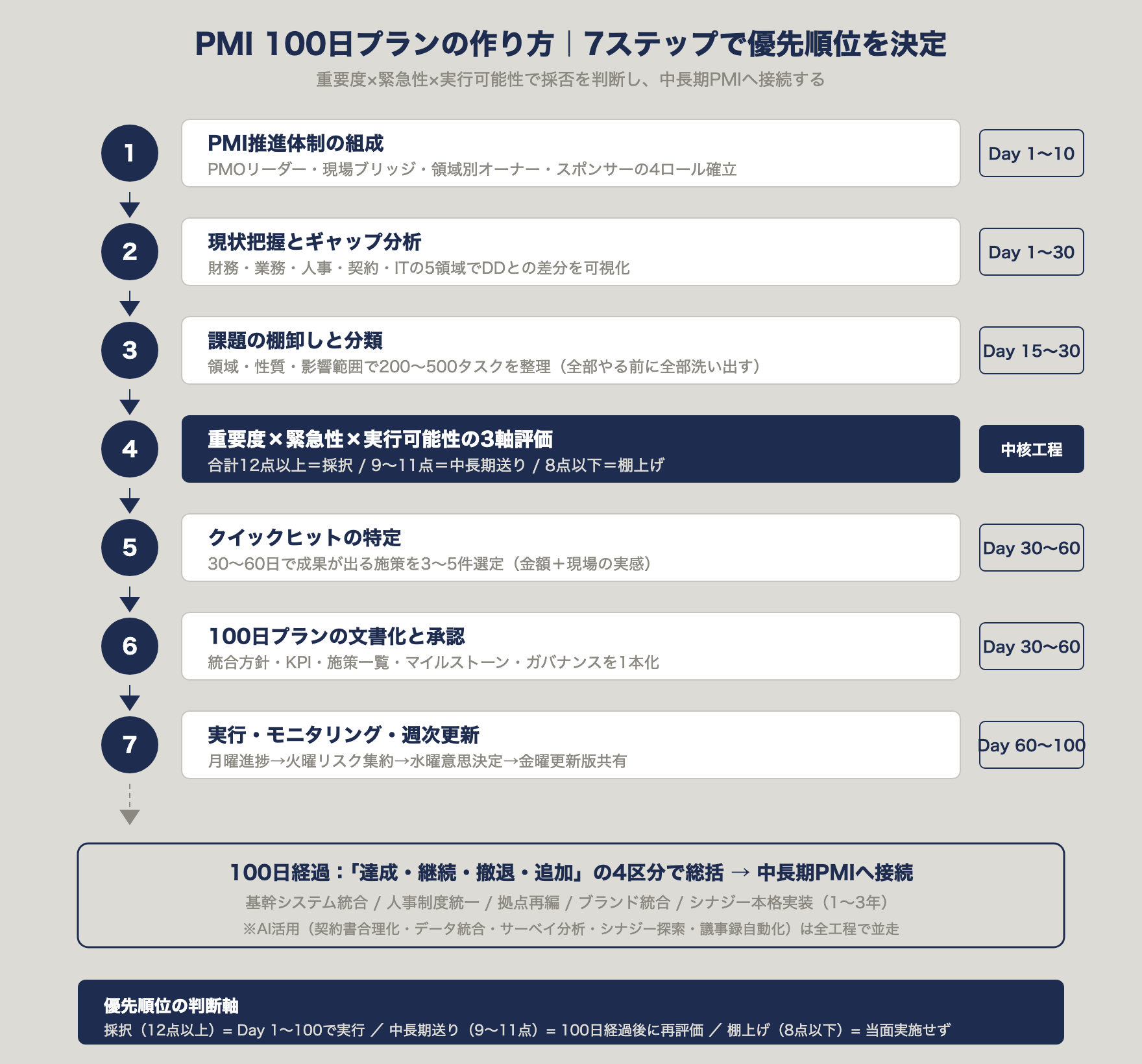

優先順位を決める7ステップ|100日プランの作り方

ステップ1:PMI推進体制の組成(Day 1〜10)
PMIプロジェクトを動かす推進体制を最優先で確立します。中小M&Aでは買い手社長直轄の少人数チームが現実的です。最低限揃えたいロールは4つ。
- 買い手側の経営企画・財務担当役員クラスがPMOリーダーを担う
- 被買収会社の番頭格(信頼が厚い古参社員)を現場ブリッジに置く
- 人事・経理・営業・ITに各1名の領域別オーナーを配置する
- 買い手社長がエグゼクティブスポンサーとして最終責任を持つ
体制図と意思決定ルート(誰が何を決めるか)を最初の10日で確定させます。
ステップ2:現状把握とギャップ分析(Day 1〜30)
被買収会社の実態を、書面と現場の両面で把握します。把握対象は以下です。
- 財務:月次試算表、資金繰り、主要顧客別売上、滞留債権
- 業務:受発注フロー、原価計算、在庫管理、品質管理
- 人事:組織図、就業規則、賃金テーブル、キーパーソン名簿
- 契約:主要顧客・仕入先契約、リース、ライセンス、保証
- IT:基幹システム、データ保管、セキュリティ、業務アプリ
DDで把握した内容との差分(ギャップ)を一覧化し、リスクと改善機会を抽出します。
ステップ3:課題の棚卸しと分類(Day 15〜30)
ギャップ分析で抽出した課題を、以下の観点で棚卸しします。
- 領域(経営/人事/財務/営業/IT/法務)
- 性質(リスク回避型/コスト削減型/成長投資型/文化融合型)
- 影響範囲(全社/一部門/個別案件)
この段階では「全部やる」ではなく「全部洗い出す」が目的です。後続のステップで篩いにかけます。

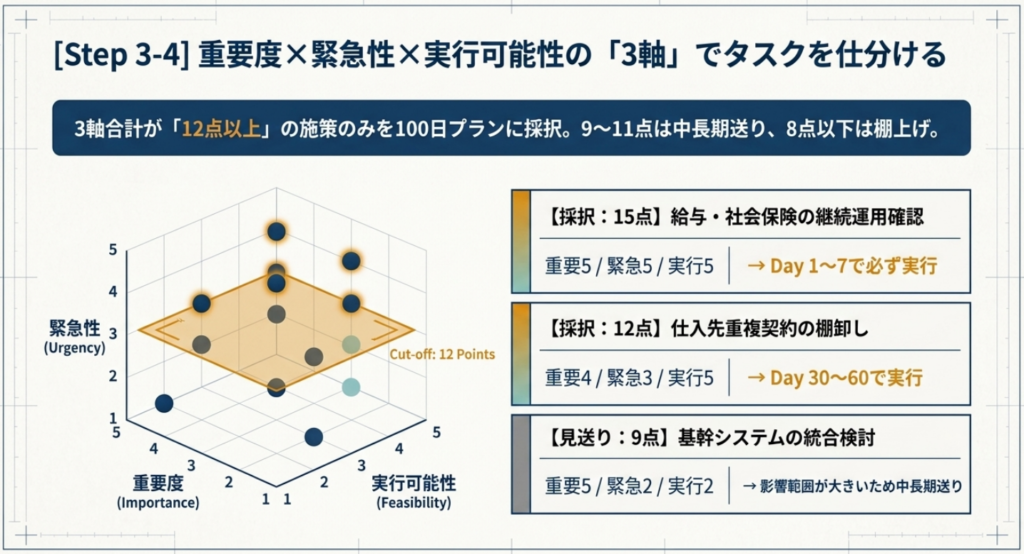

ステップ4:重要度×緊急性×実行可能性の3軸評価

棚卸しした課題を3軸で評価します。
| 評価軸 | 内容 | スコア例 |
|---|---|---|
| 重要度 | 統合シナジー・リスク回避・事業継続への影響度 | 1〜5 |
| 緊急性 | 放置した場合の悪化スピード・タイミング制約 | 1〜5 |
| 実行可能性 | 推進体制・予算・情報の充足度 | 1〜5 |
3軸合計が12点以上を「100日プラン採択」、9〜11点を「中長期送り」、8点以下を「現状維持または棚上げ」と切り分けます。スコアリングは買い手と売り手の主要メンバーで合議し、認識のズレを早期に顕在化させます。
ステップ5:クイックヒットの特定(Day 30〜60)
採択した課題のうち、30〜60日で目に見える成果が出る施策をクイックヒットとして抽出します。中小M&Aの典型例は以下です。
- 仕入先の重複契約見直しによるコスト削減
- 請求書発行・売掛金回収サイクルの短縮
- 買い手の販路を活用した既存顧客への追加提案
- 買い手のITツール導入による事務工数削減
- 滞留在庫の処分による運転資本の改善
クイックヒットは「金額インパクト」と「現場の実感」の両方を意識して選びます。金額が小さくても従業員が「変わった」と感じる施策は、文化融合の触媒になります。
ステップ6:100日プランの文書化と承認
採択した施策をプラン文書に落とし込みます。最低限含める項目は以下です。
- ビジョン・統合方針(Why 統合するのか)
- 重点領域とKPI
- 施策一覧(タスク/責任者/期限/成果物)
- マイルストーン(Day 30/60/90/100)
- リスク・前提・依存関係
- ガバナンス(週次会議体・月次レビュー・エスカレーションルート)
買い手取締役会と売り手キーパーソンの双方から正式に承認を取り、「合意済み計画」として運用を開始します。
ステップ7:実行・モニタリング・週次更新
100日プランは作って終わりではありません。週次で進捗をモニタリングし、想定外の発見・遅延・新規論点を反映してプランを生き物として更新します。具体的には以下のサイクルを回します。
- 月曜:領域別オーナーが進捗報告
- 火曜:PMOがリスク・遅延を集約
- 水曜:経営会議で意思決定
- 金曜:プラン更新版を全関係者に共有
100日経過時点で「達成・継続・撤退・追加」の4区分で総括し、中長期PMIへ接続します。
優先順位マトリクスの実例|どのタスクをどの順番で着手するか
中小製造業の買収を想定した、典型的なPMIタスクの優先順位例を示します。
| タスク | 重要度 | 緊急性 | 実行可能性 | 合計 | 着手タイミング |
|---|---|---|---|---|---|
| 給与・社会保険の継続運用確認 | 5 | 5 | 5 | 15 | Day 1〜7 |
| 主要顧客への買収通知と訪問 | 5 | 5 | 4 | 14 | Day 1〜14 |
| キーパーソンとの面談・引き留め交渉 | 5 | 5 | 4 | 14 | Day 1〜30 |
| 月次試算表の精度確認と再構築 | 4 | 4 | 4 | 12 | Day 15〜45 |
| 仕入先重複契約の棚卸し | 4 | 3 | 5 | 12 | Day 30〜60 |
| 基幹システムの統合検討 | 5 | 2 | 2 | 9 | 中長期送り |
| 賃金テーブルの統一 | 4 | 2 | 2 | 8 | 中長期送り |
| ブランド統合・ロゴ変更 | 2 | 1 | 3 | 6 | 棚上げ |
合計15点の「Day 1業務」は何があっても止めないことが鉄則です。基幹システム統合や賃金統一など影響範囲が大きい施策は、100日以内に着手せず中長期PMIで丁寧に設計します。
100日プランで「やってはいけない」5つの失敗パターン
全領域を同時着手して現場を疲弊させる
「DDで気になった点を全部直す」と意気込み、20〜30の施策を同時並行で走らせると、被買収会社の管理部門が崩壊します。100日プランの施策数は10〜15に絞るのが目安です。
シナジー追求を初期から強行する
クロスセル・共同調達・人材交流といったシナジーは、信頼関係と業務理解が前提になります。Day 1から数値目標で迫ると、売り手側に「使われる側」の心理を生み、長期的な統合を阻害します。
クイックヒットを軽視し大きな改革ばかり狙う
抜本改革に労力を集中すると、100日経過時点で「目に見える成果ゼロ」となり、買い手社内・被買収会社の双方で統合への信頼が揺らぎます。クイックヒットは少額でも必ず3〜5件は仕込むのが鉄則です。
売り手社長を排除する
オーナー型M&Aでは、売り手社長の人脈・暗黙知・現場掌握力が短期業績を支えていることが多いです。100日間は売り手社長を「並走パートナー」として位置付け、急な権限剥奪は避けます。
進捗モニタリングが形骸化する
週次会議が報告会で終わり、課題抽出と意思決定が伴わないと、計画は紙の上で生き、現場では別の論理で動きます。会議の冒頭5分で「先週決めたことが実行されたか」を必ずレビューします。
PMI初期にAIを活用できる5つの場面
2026年現在、PMIプロセスでも生成AI・LLM(大規模言語モデル)の本格活用が始まっています。AlixPartnersは「AIによりPMI期間を週単位で短縮できる」と報告し、BCG XはAI-enabled統合プラットフォーム「Post-Merger Integration Ignite by BCG X」を提供。大手コンサルが既存PMIメソドロジーをAIで再設計しているのが現状です。中小M&Aでも、汎用LLMの工夫次第で十分活用可能な場面があります。
契約書・規程の合理化(Contract Rationalization)
被買収会社の主要顧客契約・仕入契約・賃貸契約・ライセンス契約は、合計で数百件に及びます。LLMに契約書PDFを読み込ませ、契約相手・期間・更新条件・解約条項・特殊条件を一覧化することで、人手で数週間かかる作業を数日に短縮できます。重複契約や不利な条項の早期発見にも有効です。
現状分析・データ統合(Data Mapping)
買い手・被買収会社の財務データ・顧客マスタ・商品マスタ・組織コードは形式がバラバラです。AIに両社のデータ仕様を読み込ませ、項目マッピング・名寄せ・差分検出を自動化することで、現状把握フェーズを大幅に効率化できます。米国の大型M&Aでは「Data Map」が買い手のDD条件として標準化しつつあります。
従業員サーベイの自動分析
被買収会社の従業員に対する記名・無記名サーベイで集めた自由記述コメントは、定量的な集計が困難です。LLMに感情分析・トピック抽出・重大シグナル検知を実行させ、不安要因と改善機会を可視化できます。100日プランの優先順位付けに直接反映可能です。
シナジー仮説の探索とシミュレーション
クロスセル・共同調達・コスト削減のシナジー仮説は、買い手側だけで考えると視野が狭くなりがちです。LLMに両社の事業情報・顧客リスト・商品ラインを与え、「想定されるシナジー仮説を網羅的に列挙して」と指示することで、人間が見落としがちな組み合わせを抽出できます。
議事録・進捗レポートの自動生成
PMI推進会議は週次・領域別に複数走り、議事録作成だけで担当者の工数を圧迫します。録音文字起こし+LLM要約で議事録・進捗レポートをほぼ自動化することで、PMOは意思決定と課題整理に集中できます。
| AI活用領域 | 想定ツール例 | 期待効果 |
|---|---|---|
| 契約書合理化 | Claude/ChatGPT+構造化プロンプト、専用LegalTech | 棚卸し工数を1/3〜1/5に短縮 |
| データ統合・名寄せ | Claude/ChatGPT、データクレンジング系SaaS | マッピング期間を週単位で短縮 |
| 従業員サーベイ分析 | LLM+アンケートツール | 自由記述の論点抽出を即時化 |
| シナジー仮説探索 | LLM+経営企画チームのレビュー | 仮説の網羅性向上 |
| 議事録・レポート自動化 | 録音文字起こし+LLM要約 | PMO工数を週5〜10時間削減 |
ただし、機密情報の取り扱いには厳格なルールが必要です。被買収会社の人事情報・顧客情報を外部AIサービスに投入する際は、契約条項・データ処理方針・社内承認フローを必ず確認します。中小M&Aでは、まずオンプレミス対応LLMやエンタープライズ契約のクローズド環境から始めるのが安全です。
中小企業の100日プランで押さえるべき実務ポイント
中小PMIガイドライン(中小企業庁)の活用
中小企業庁が2022年3月に公表した「中小PMIガイドライン」は、中小M&Aの実情に即した実務ガイドであり、無料で公開されています。100日プランの基本構成・チェックリスト・領域別の留意点が網羅されており、初回PMIの叩き台として最適です。
外部専門家の使い方
PMIコンサル全面委託は数千万円〜の予算が必要で、中小M&Aには現実的でない場合が多いです。代替策として以下の組み合わせが有効です。
- 重点領域だけスポットコンサル(例:人事制度・IT統合のみ)
- 顧問税理士・社労士の活用範囲拡大
- 商工会議所・事業承継・引継ぎ支援センターの無料相談
- M&A仲介会社のPMI支援メニュー(ある場合)
100日経過後の中長期PMIへの接続
100日経過時点で達成した施策・残課題・新規発見論点を整理し、中長期PMI計画(1〜3年)に接続します。具体的には、以下の5つを中長期計画に持ち越すのが定石です。
- 基幹システム統合
- 人事制度(賃金・評価・退職金)の段階的統一
- 拠点・組織の再編
- ブランド・コーポレートアイデンティティの統合
- シナジー本格実装(クロスセル・共同調達・共同開発)
まとめ|PMI初期の優先順位付けは「型」と「AI」の両輪で進める
PMI初期100日の優先順位付けは、属人的な勘ではなく「型」で進めるのが定石です。重要度・緊急性・実行可能性の3軸で評価し、3軸合計12点以上の施策に絞り込むことで、現場の実行可能性を担保しつつ統合の勢いを生み出せます。
加えて、契約書合理化・データ統合・サーベイ分析・シナジー探索・議事録自動化の5領域でAIを活用することで、PMOの工数を大幅に削減し、意思決定の質と速度を高められます。中小M&Aで初めて買収を経験する場合でも、中小PMIガイドラインと7ステップのフレームを土台にすれば、無理なく100日プランを構築できます。
よくある質問(FAQ)
Q1. 100日プランは誰が作るのが一般的ですか?
買い手側のPMOリーダー(経営企画・財務担当役員クラス)が起案し、被買収会社のキーパーソンとPMOチームが共同で精緻化するのが一般的です。中小M&Aでは買い手社長が直接作成に関与するケースも多くあります。
Q2. 100日プランのテンプレートはどこで入手できますか?
中小企業庁の「中小PMIガイドライン」は無料で公開されており、参考様式が含まれています。M&A仲介会社・PMIコンサル各社も独自テンプレートを公開していますが、自社の業種・規模に合わせてカスタマイズする前提で活用するのが現実的です。
Q3. 優先順位付けで売り手と意見が割れた場合どうすればよいですか?
3軸スコアリングを共同で実施し、点数の差分を可視化したうえで議論します。それでも合意できない場合は、エグゼクティブスポンサー(買い手社長)が判断軸を明示して決裁します。「割れたまま放置」が最悪の選択です。
Q4. 中小M&AでもPMIコンサルを使うべきですか?
ディール総額・統合範囲・買い手の経験値で判断します。買い手にPMI経験がなく統合範囲が広い場合は、重点領域だけのスポット支援が費用対効果に優れます。全面委託は数千万円〜のため、ディール規模との見合いで判断します。
Q5. 100日経過後、何を見て次の打ち手を判断すべきですか?
クイックヒットの達成度、推進体制の機能度、被買収会社の従業員定着率、主要顧客の継続率、月次業績の安定度の5つを総合評価します。未達成施策は中長期PMIに繰り越し、新規発見論点は再スコアリングで採否を決めます。
Q6. AIをPMIに使う際のリスクや注意点は?
最大のリスクは機密情報漏洩です。人事・財務・顧客情報を外部AIサービスに投入する際は、契約条項・データ処理方針・社内承認フローを必ず確認します。エンタープライズ契約またはオンプレミス対応LLMの利用が安全策です。
Q7. クイックヒットの具体例を教えてください。
仕入先重複契約の見直し、滞留在庫の処分、請求書発行・回収サイクルの短縮、買い手販路を活用した既存顧客への追加提案、買い手ITツール導入による事務工数削減などが典型例です。金額が小さくても従業員が変化を実感できる施策を選ぶのがコツです。
